Varianti in corso d’opera: come gestirle per evitare ritardi e contestazioni

24.07.2026 | 6 minuti di lettura | Written by Davide S.

Le varianti in corso d’opera sono una realtà in quasi ogni progetto edilizio. Possono derivare da nuove esigenze del committente, imprevisti emersi durante i lavori, errori progettuali o modifiche normative. Il problema non è la loro esistenza, ma il modo in cui vengono gestite.

Se il processo è poco strutturato, una variante può trasformarsi rapidamente in ritardi, aumento dei costi, incomprensioni tra gli stakeholder e, nei casi peggiori, contestazioni.

In questo articolo analizziamo le principali criticità nella gestione delle varianti in corso d’opera e le best practice per affrontarle, supportandoci anche con i risultati dell’Industry Report 2026 di PlanRadar dedicato alla gestione delle modifiche ai progetti.

Cosa sono le varianti in corso d’opera

Una variante in corso d’opera è una modifica apportata a un progetto dopo l’avvio dei lavori. Può riguardare, ad esempio:

  • modifiche progettuali;
  • sostituzione di materiali;
  • variazioni delle lavorazioni;
  • richieste del committente;
  • adeguamenti dovuti a imprevisti emersi durante il cantiere.



Ogni variante può avere un impatto diretto su tempi, costi, approvvigionamenti e coordinamento delle squadre. Per questo motivo è fondamentale che venga documentata, approvata e monitorata in modo strutturato.

Perché la gestione delle varianti è così critica

Molti ritardi nei cantieri non sono causati dalla variante in sé, ma dalla difficoltà nel gestire tutto ciò che ruota attorno al processo di modifica.

Le criticità più frequenti riguardano:

  • approvazioni lente;
  • informazioni distribuite tra email, telefonate e messaggi;
  • documentazione incompleta;
  • difficoltà nel capire chi ha autorizzato una modifica;
  • mancanza di visibilità sull’impatto economico.

Quando questi elementi si combinano, il rischio di errori aumenta rapidamente.

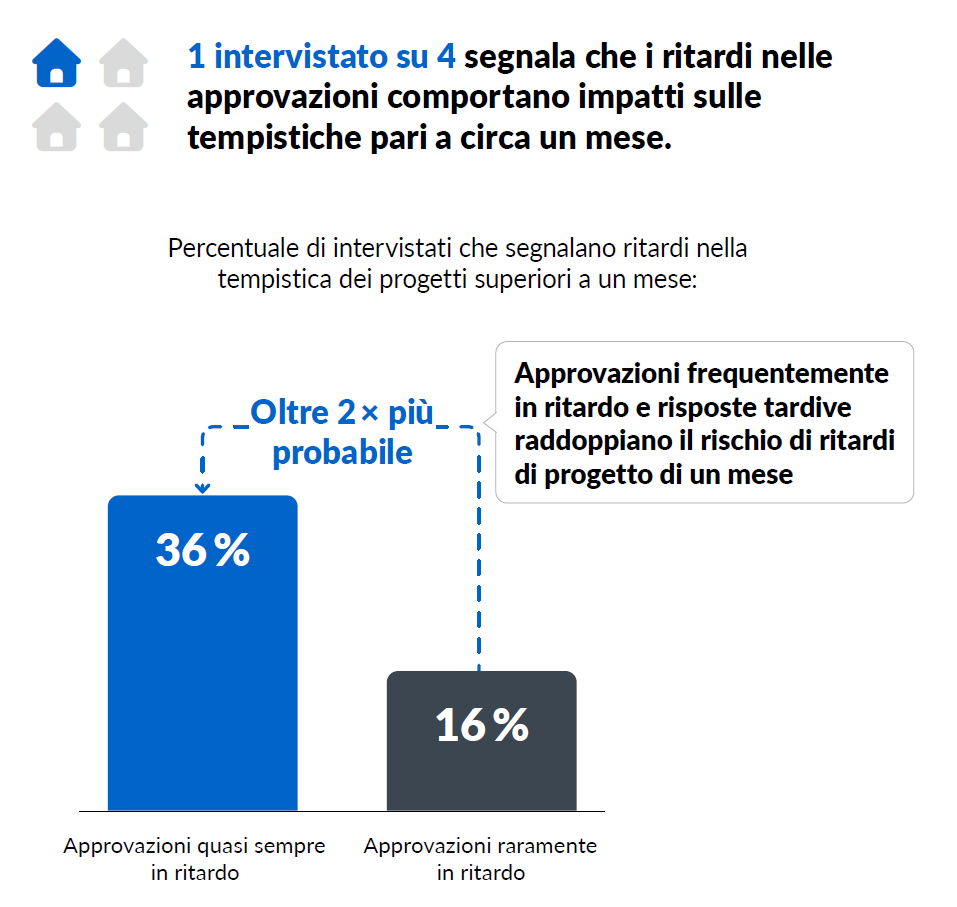

grafico su ritardi approvazioniCosa dicono i dati del settore

L’Industry Report 2026 di PlanRadar, realizzato intervistando 1.728 professionisti delle costruzioni in 14 Paesi, mostra chiaramente quanto la gestione delle modifiche di progetto incida sulle performance dei cantieri.

Tra i dati più significativi emergono alcuni aspetti particolarmente rilevanti.

  • Due professionisti su tre dichiarano che le modifiche ai progetti causano regolarmente sforamenti di budget.
  • Quasi tre quarti degli intervistati affermano che approvazioni e risposte arrivano spesso oltre le tempistiche concordate.
  • Un intervistato su quattro stima che i ritardi nelle approvazioni prolunghino i progetti di oltre un mese.
  • Quasi 8 professionisti su 10 dichiarano che almeno metà della documentazione di progetto è distribuita tra email, telefonate e altri canali non centralizzati.

Questi dati dimostrano come il vero problema non siano soltanto le modifiche progettuali, ma la mancanza di processi strutturati per gestirle.

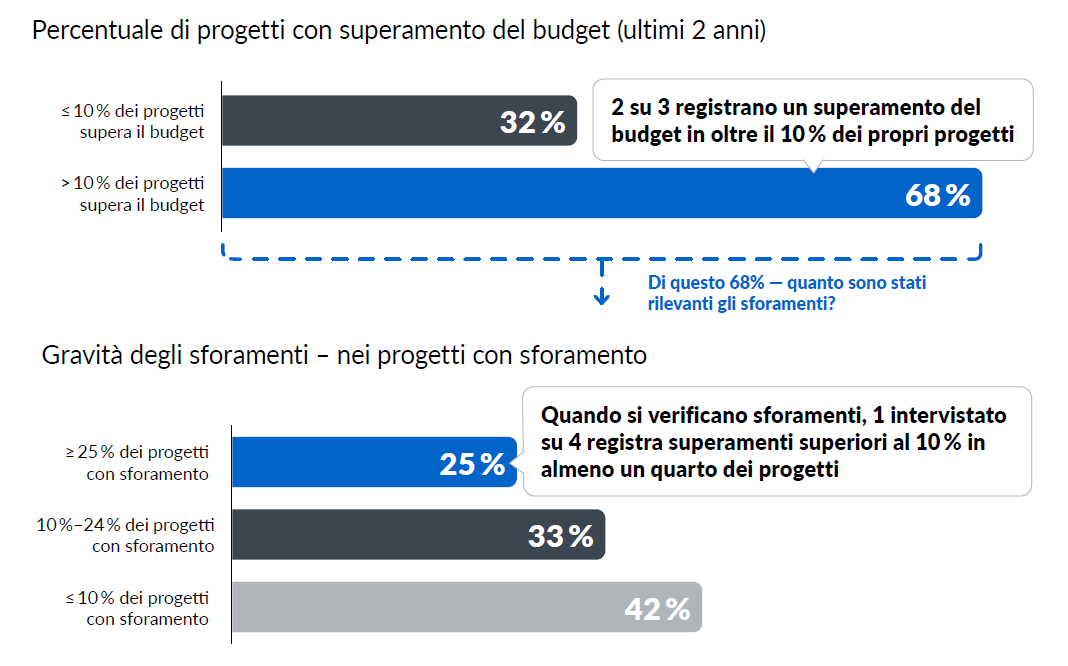

grafico su sforamenti di budget

7 best practice per gestire le varianti in corso d’opera

1. Formalizzare sempre ogni richiesta di modifica

Una variante non dovrebbe mai essere gestita tramite una semplice telefonata o un messaggio.

Ogni modifica dovrebbe essere registrata con:

  • descrizione;
  • motivazione;
  • data;
  • documentazione allegata;
  • responsabili coinvolti.

In questo modo si evita che informazioni importanti vadano perse.

2. Centralizzare tutta la documentazione

Uno dei principali ostacoli alla gestione delle varianti è la dispersione delle informazioni.

Disegni aggiornati, fotografie, verbali, richieste di informazioni (RFI), approvazioni e comunicazioni dovrebbero essere facilmente reperibili da tutti gli stakeholder autorizzati.

Una documentazione centralizzata riduce errori e tempi di ricerca.

3. Rendere chiaro chi deve approvare ogni modifica

Ogni variante dovrebbe seguire un workflow definito.

Occorre sapere:

  • chi propone la modifica;
  • chi la verifica;
  • chi la approva;
  • quando viene autorizzata.

Secondo il report PlanRadar, quando i professionisti riescono a tracciare facilmente le responsabilità durante il processo di approvazione, recuperano molto più facilmente i costi aggiuntivi legati alle modifiche.

4. Documentare ogni fase del cantiere

Le fotografie rappresentano una prova fondamentale dello stato dei lavori.

Associare immagini, annotazioni e documenti direttamente alla posizione interessata consente di ricostruire rapidamente ciò che è accaduto anche mesi dopo.

Questo diventa particolarmente importante in caso di contestazioni.

5. Valutare subito l’impatto su tempi e budget

Ogni variante dovrebbe essere accompagnata da una valutazione preliminare delle conseguenze.

Le domande da porsi sono:

  • modifica il cronoprogramma?
  • richiede nuove forniture?
  • comporta costi aggiuntivi?
  • coinvolge altri appaltatori?

Prendere decisioni senza conoscere questi effetti può compromettere l’intero progetto.

6. Tenere traccia dello storico delle decisioni

Una delle esigenze più frequenti nei cantieri consiste nel ricostruire cosa sia successo settimane o mesi prima.

Disporre di uno storico completo permette di sapere:

  • chi ha richiesto la modifica;
  • quando è stata approvata;
  • quali documenti erano disponibili;
  • quali lavorazioni sono state eseguite.

Questo riduce tempi di verifica e facilita la gestione di eventuali contestazioni.

7. Digitalizzare il processo

La gestione manuale delle varianti comporta inevitabilmente maggiori rischi.

Secondo l’Industry Report PlanRadar, oltre la metà dei professionisti utilizza già una piattaforma digitale centralizzata per monitorare le modifiche ai progetti e quattro utenti su cinque dichiarano di aver migliorato il controllo dei costi o la protezione dei margini di progetto.

Come la digitalizzazione aiuta nella gestione delle varianti

Le piattaforme digitali permettono di gestire tutte le informazioni relative a una variante all’interno di un unico ambiente.

Tra le funzionalità più utili rientrano:

  • gestione delle richieste di modifica;
  • workflow di approvazione;
  • assegnazione delle responsabilità;
  • allegati fotografici;
  • cronologia completa delle attività;
  • report automatici;
  • notifiche agli stakeholder coinvolti.

Secondo il report, chi utilizza strumenti digitali centralizzati registra meno ritardi, maggiore controllo sui costi e una migliore capacità di reperire rapidamente la documentazione necessaria.

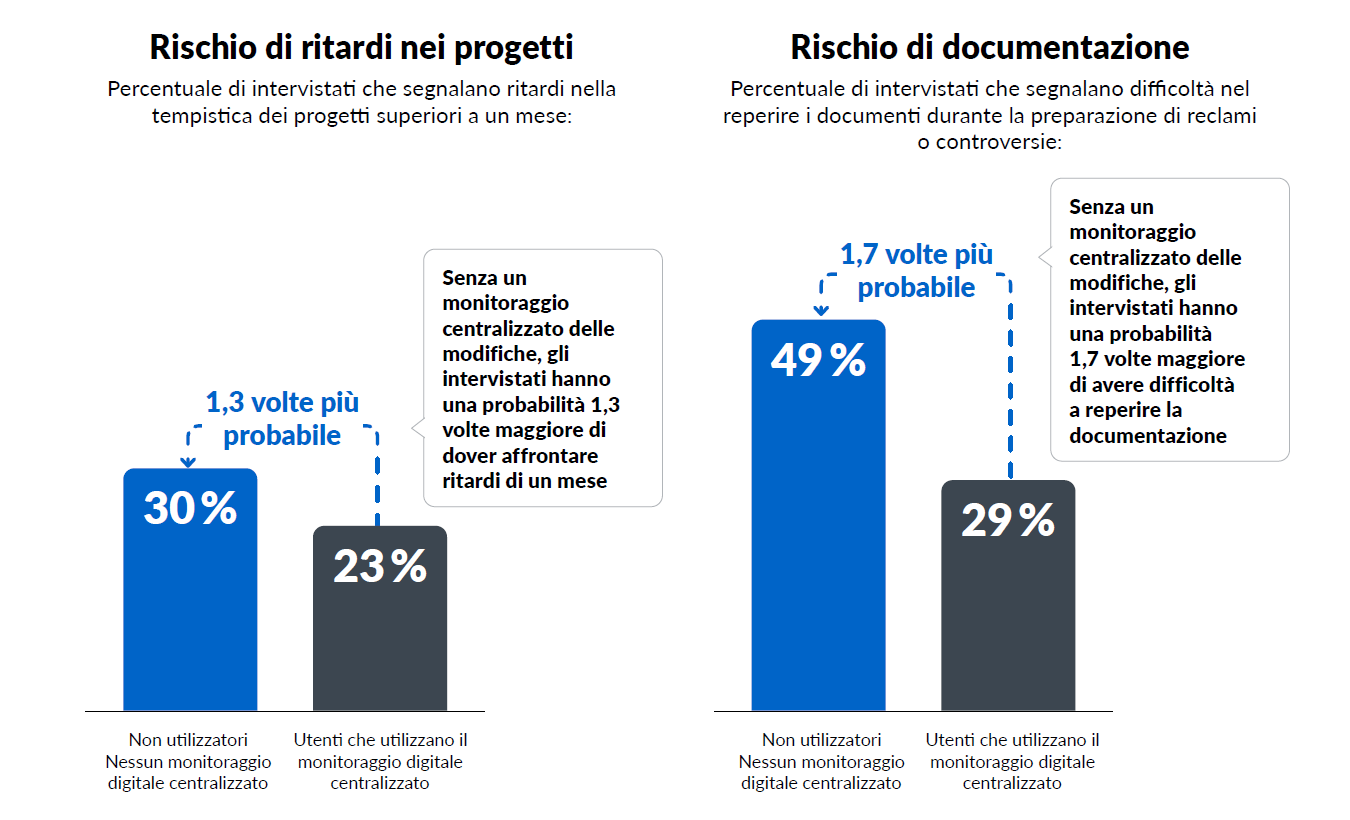

grafico su rischi per chi non adotta strumenti digitali

Conclusioni

Le varianti in corso d’opera non possono essere eliminate, ma possono essere gestite in modo molto più efficace.

Formalizzare ogni modifica, documentare correttamente le attività, definire responsabilità chiare e centralizzare le informazioni consente di ridurre ritardi, limitare gli extra costi e diminuire il rischio di contestazioni.

Le organizzazioni che adottano processi digitali strutturati stanno già ottenendo benefici concreti in termini di efficienza, controllo e trasparenza, come dimostrano i dati dell’Industry Report 2026 di PlanRadar.

FAQ

Cosa si intende per variante in corso d’opera?

È una modifica apportata al progetto dopo l’inizio dei lavori che può riguardare materiali, lavorazioni, progettazione o tempistiche.

Perché le varianti possono causare ritardi?

Perché richiedono nuove approvazioni, aggiornamenti della documentazione e un coordinamento tra più soggetti coinvolti.

Come documentare correttamente una variante?

È consigliabile registrare la richiesta, allegare fotografie e documenti, tracciare le approvazioni e conservare uno storico completo delle modifiche.

Qual è il modo migliore per gestire le varianti?

L’utilizzo di una piattaforma digitale che centralizzi documentazione, workflow e comunicazioni consente di ridurre errori, tempi di risposta e rischio di contestazioni.
